为保障圆山校区(南)顺利启用,紧扣我校“一校两区”建设步伐,后勤管理处紧抓暑期最后冲刺期,压实工作责任,系统推进两校区各项服务保障配套建设有序进行。以下是截止8月22日,后勤管理处“一校两区”工作建设推进情况。
膳食科
一、食堂今日施工进度
1.龙江餐厅
今日进度:
(1)移动餐车进场组装。

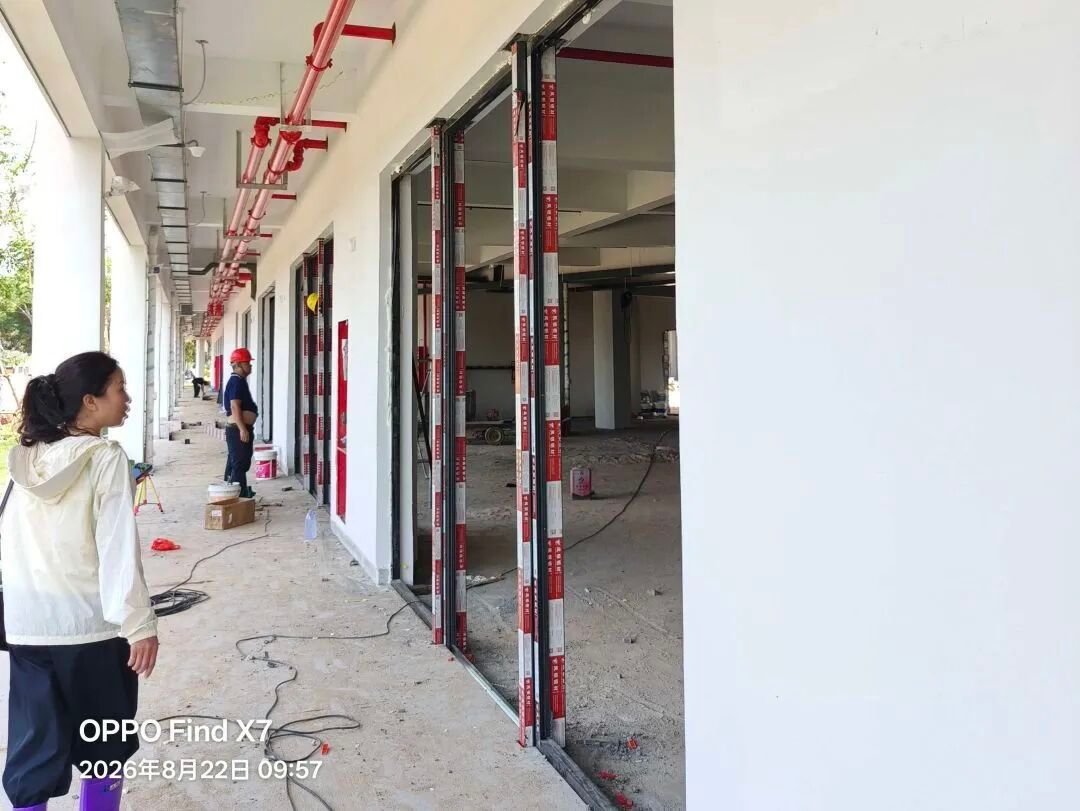

(2)后厨各功能间大门安装。
(3)冻库库体安装。

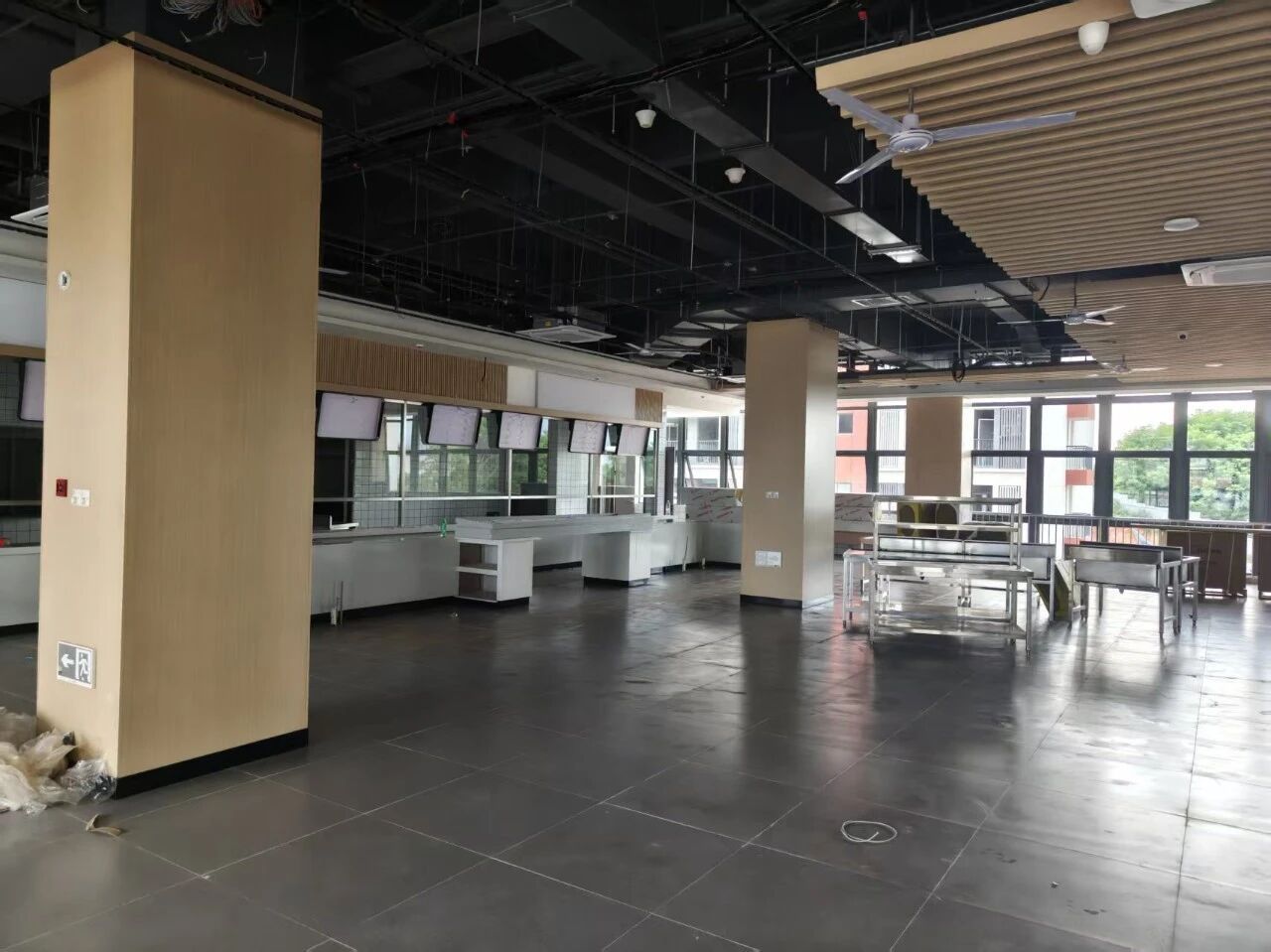

2.嘉禾餐厅
今日进度:
(1)后厨设备水电安装。
(2)后厨紫外线消毒灯安装。
(3)后厨大厅灭蝇灯安装。
(4)餐厅大门门头安装。

二、店面进展

圆山校区(南)月华苑3号文印店、8号饮品店、9号数码维修、13号、14号超市5间店面正在对接、确认进场事宜。
宿管科
1.空调租赁
(1)今日进度:安装空调内机97个,空调外机73个。
(2)累计数量:截至8月22日,空调已全部送至园区,其中内机安装602台、外机安装441台。

2.热水器采购

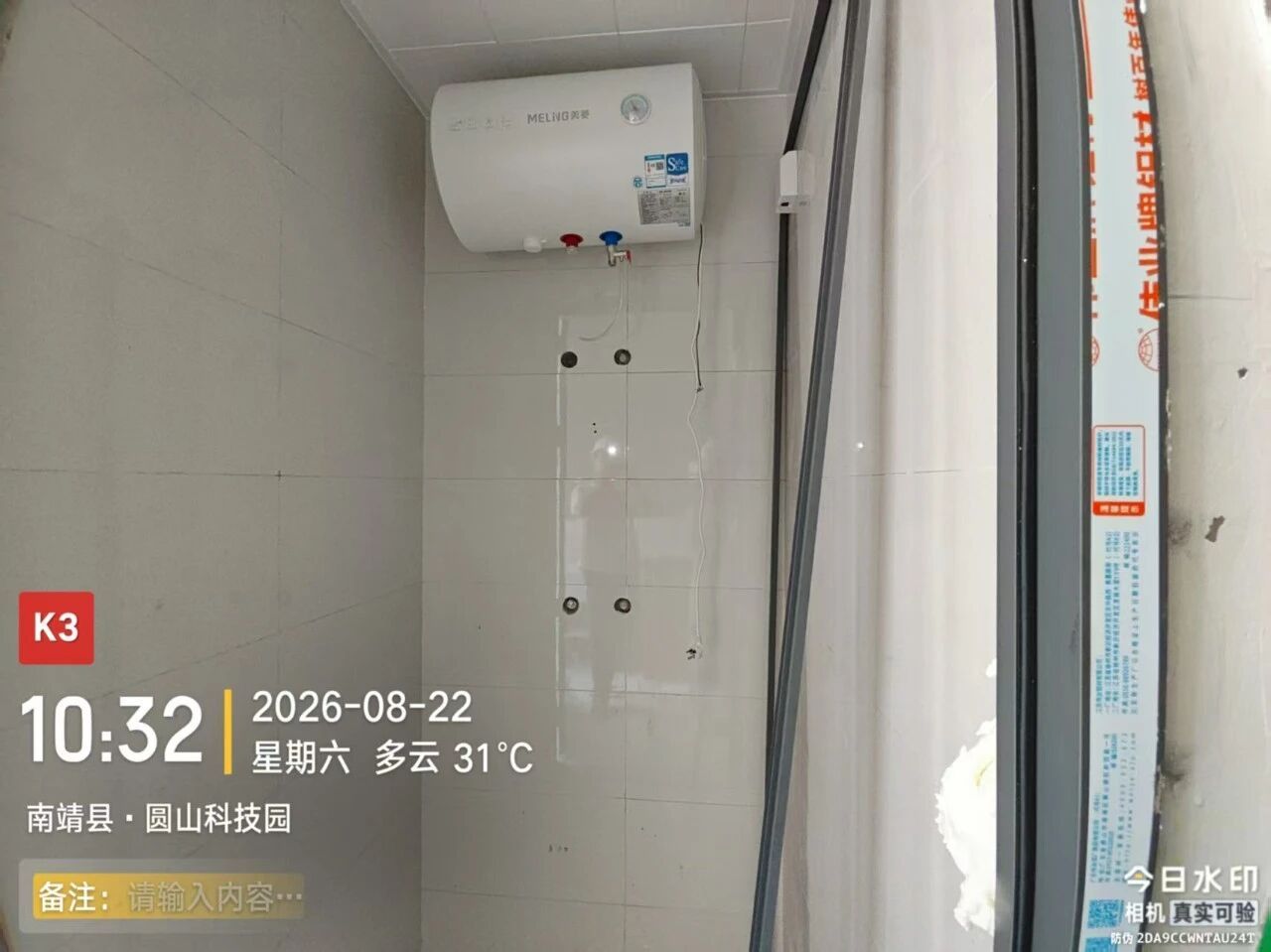

(1)今日进度:今日挂机100台,搬上楼160台。
(2)累计数量:截至8月22日,750台热水器到园区,其中469台已经挂到墙壁上。

3.洗衣机租赁
(1)今日进度:到货洗衣机均已铺设到位。
(2)累计数量:截至8月22日,已有545台洗衣机运抵园区K组团。
校园管理科

8月22日招标结果公示结束,拟于8月23日上午到圆山校区(南)现场查看进场事宜。

今日进度:

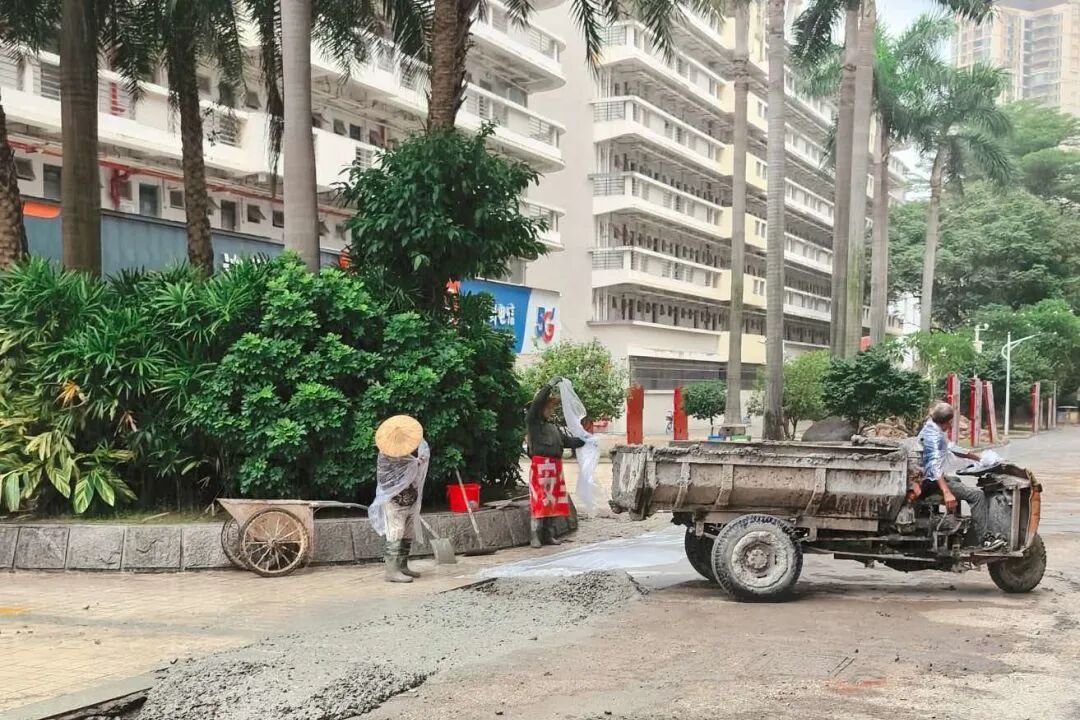

(1)绿地灌木球树穴开挖已完成。
(2)排水沟砌筑完成95%,预制沟盖板已到场。
(3)单箅式溢流雨水口砌筑已完成,井盖安装已完成。

水电科

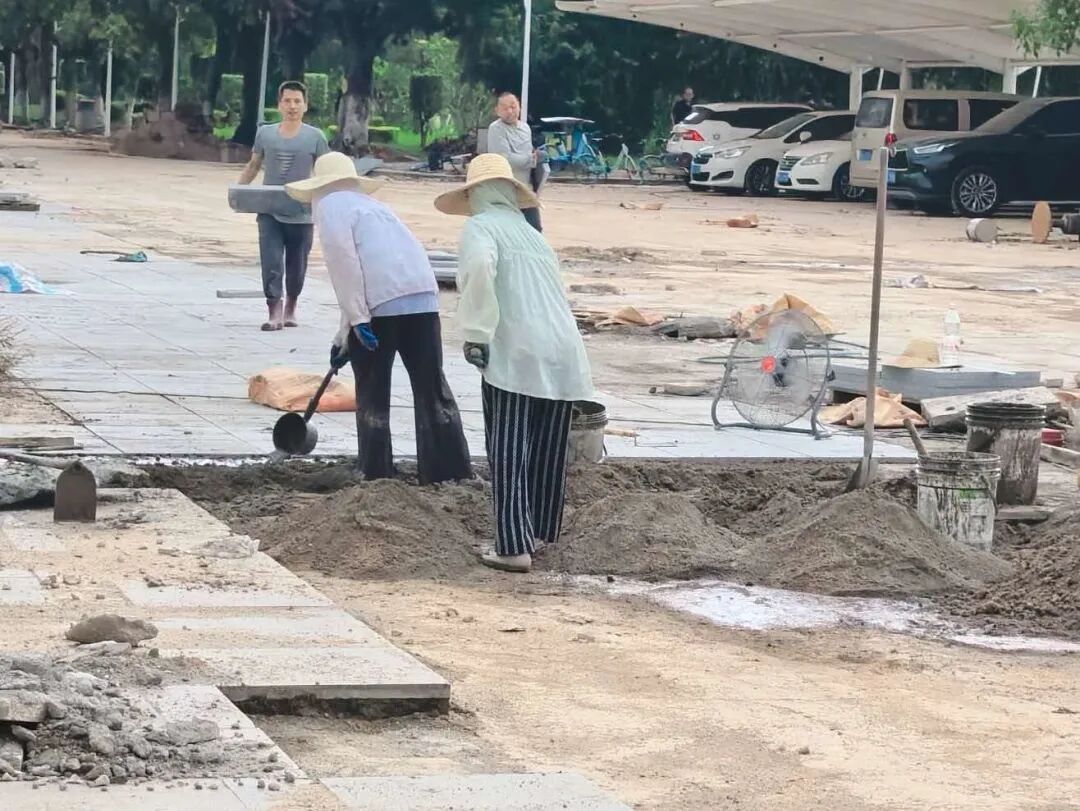

广场砖、人行道砖铺设中,路面水泥硬化中;9号楼地下室消防管道对接中;1号楼店面进水对接中。
达理宿舍及食堂已恢复供水。

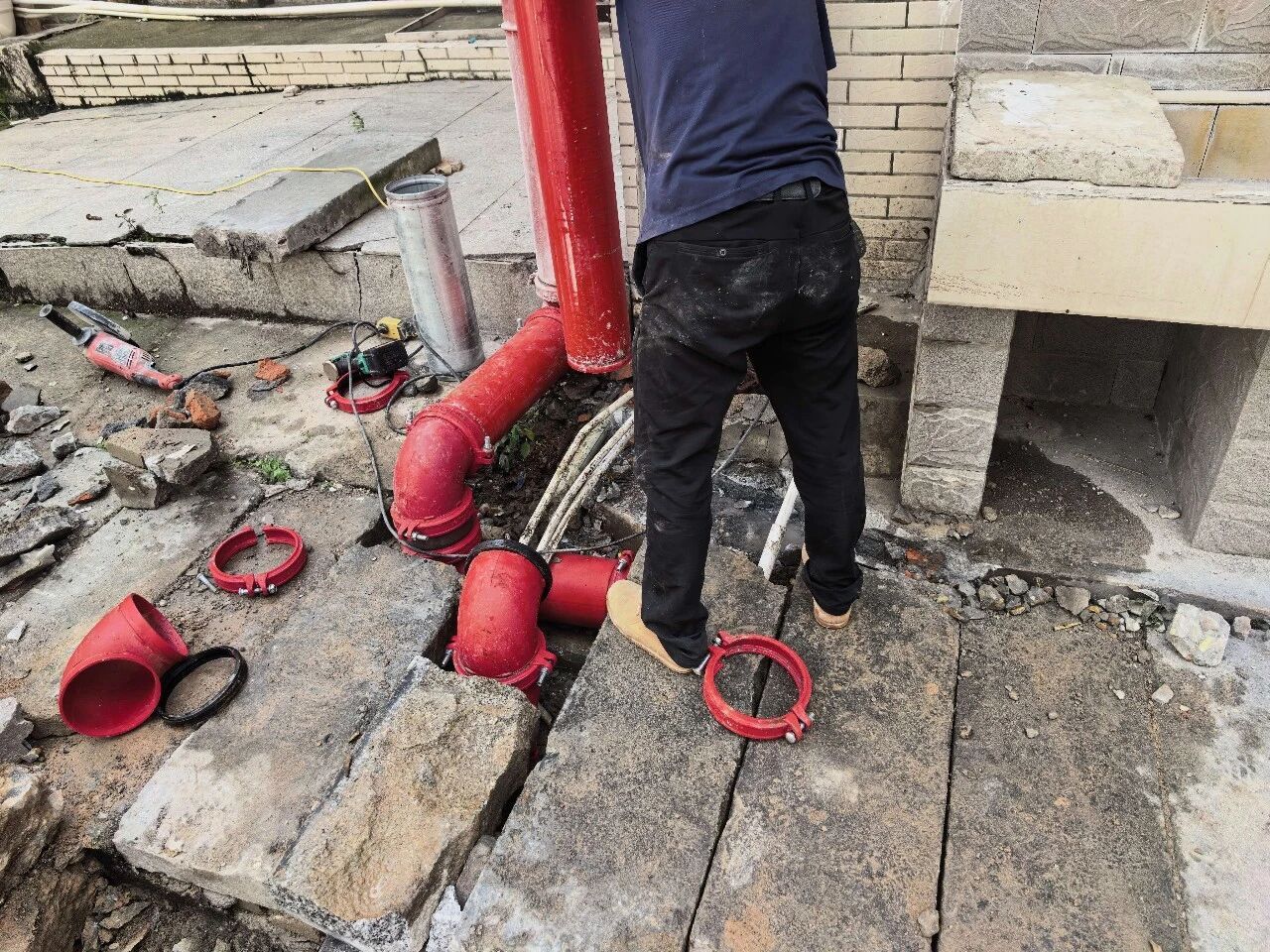

综合楼东区104配电室室内和室外电缆沟工程进行中;东区室外电力保护管铺设中。
卫生所
有序推进各类配套设备采购工作及卫生室搬迁工作。

(文字:郭艺容、庄培勋;图片:后勤管理处)
